“月度攻坚捷报”系列报道(2023年第4期)

近期,集团召开2023年半年度经营工作会,盘点总结上半年工作,全面部署下半年工作。会议要求以迎接集团成立20周年为契机,深入开展攻坚先锋、比学赶帮超等活动,把集团上下积极性、主动性、创造性调动起来,全面完成年度各项目标任务,奋勇争先推动集团高质量发展。
今天,集团官微“攻坚项目在行动”专栏推出2023年度“月度攻坚捷报”系列报道第4期,快来跟小编一起围观7月最新战果吧!
一表看攻坚
截至7月底,集团69个攻坚项目平均进度为65%,时间进度为58%,整体攻坚进度赶超时间进度,其中有5个项目提前完成年度攻坚目标(较上一月度增加1个),分别是集团总部的“临港集团多品种非金融企业债务融资工具(DFI)注册工作”,浦江平台的浦江“基因未来谷”创建市级中小企业特色产业集群项目,临港产业区公司的“鼎泰定制(F16-01地块)项目”,临港联合公司的“科技绿洲三期项目一期工程(G60星链产业基地)”,工开发公司的“智慧园区服务项目”。
还有22个项目完成进度落后于时间进度,其中完成进度在40%-58%之间的项目有15个,完成进度在30%-40%之间的项目有3个,进度为30%及以下的项目有4个。

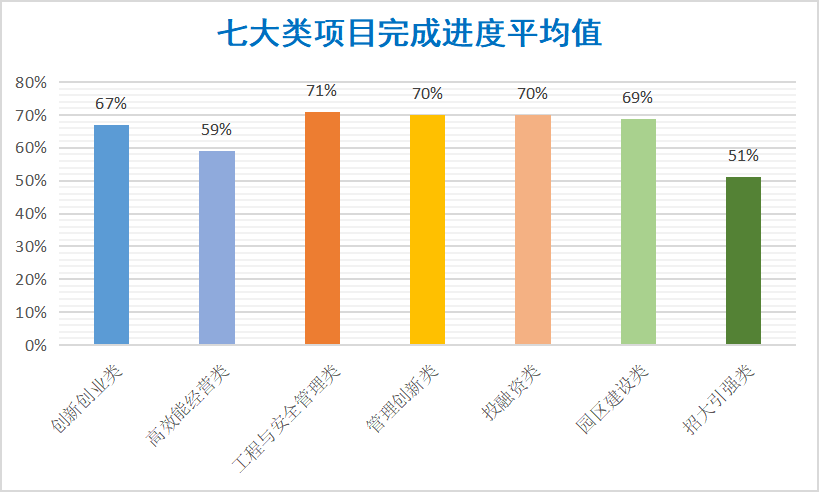

七大类攻坚项目中,工程与安全管理类、管理创新类、投融资类、园区建设类、创新创业类、高效能经营类这6类攻坚项目总体推进情况较好,项目完成进度均超过时间进度。招大引强类攻坚项目整体进度滞后于时间进度。

一览观成果
1、创新创业类项目
01浦江平台
浦江“基因未来谷”创建市级中小企业特色产业集群荣誉项目
7月13日,上海市经济信息化委正式公布2023年上海市中小企业特色产业集群名单,临港浦江园区申请的上海市闵行区基因产业集群荣登榜单。
02临港航空公司
2023年大飞机创新创业大赛
7月19日,科技部火炬中心发布通知,将第二届“大飞机”创新创业大赛正式列为第十二届中国创新创业大赛航空专业赛。
7月21日,第十二届中国创新创业大赛航空专业赛暨第二届“大飞机
全市首批NQI(国家质量基础设施)一站式服务平台建设
7月19日,上海质科院凭借国企数字化诊断评估、智库研究、标准编制等方面的丰富实践经验入围全市首批规上制造业企业数字化诊断服务商名单。7月26日,上海公布第二批“工赋链主”培育企业名单,质科院服务企业占近70%。
04临港科技城公司
临港大学科技园项目
7月30日,临港科技城公司接洽上海海事大学“储能技术创新团队”。该团队以相变储能材料为核心,在热储存与管理技术领域开展了大量基础性研究和创新实践探索,拟落地临港大学科技园。
2、高效能经营类项目
01集团总部
集团园区服务资源统筹管理
7月4日,集团召开了统筹服务资源三年行动方案专题会,会议要求进一步做好服务资源分类,探索专业服务管理;在园区服务和区域联动部成立后,建立联席会议机制;研究制定服务资源行动方案和管理制度,统筹考虑相关制度,推动服务方案和制度落地落实。攻坚小组对服务资源进行细分,并拟定下一阶段的调研方案。
02漕总公司
华美达城市更新项目
向徐汇区政府及各委办局进行专题汇报,就项目定位,设计标准、操作路径、进度计划和税收补贴等方面与区政府初步形成一致意见。区府、区委表示认可和支持。
03临港联合公司
洞泾大厦合规调整项目
调规任务书及汇报文件编制完成;启动补地价前期准备工作,第三方评估公司报告出具中;房屋安全检测报告已完成;消防检测报告完成2轮沟通,最终版出具中。
3、工程和安全管理类项目
01临港航空公司
一谷一园大厦
地下室精装修完成30%;D1、D2厂房外幕墙完成,精装修完成70%;D3研发楼外幕墙完成,精装修完成80%;室外总体完成80%。同时,项目获评上海市文明工地。
02临港科技城公司

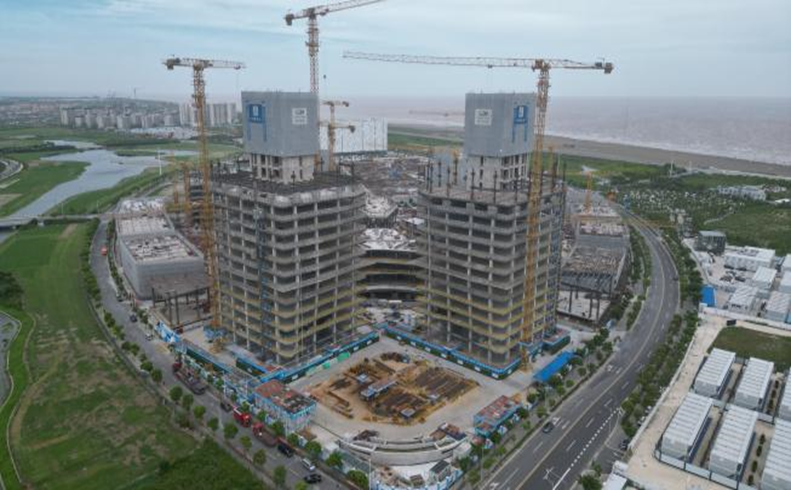

信息飞鱼双子塔“鲲鹏之门”项目

7月30日,主体结构核心筒:A1楼完成至18层,A2楼完成至18层。外围钢结构:A1楼完成至12层,A2楼完成至12层。
03大物贸平台
上海临港新城东港区公用码头二期工程(水域部分)
7月,共沉桩170根,累计完成率为65%。PHC管桩预制数总体完成90%。上部结构码头部分,夹桩工作总体完成19%,下横梁浇筑总体完成13%;引桥部分,夹桩工作总体完成73%,下横梁浇筑总体完成65%。预制构件总体完成50%。引桥接岸结构钻孔灌注桩总体完成75%。
04工开发公司
智创TOP B区(604地块)英雄商办项目(新建建筑)

截至7月31日,项目进展如下: 1#楼(28层):幕墙基本完成,精装修施工完成60%;2#楼(18层):幕墙基本完成,精装修施工完成40%;3#楼(4层):幕墙基本完成,精装修施工完成20%;4#楼(5层):幕墙基本完成,精装修施工完成50%;23#楼(5层):幕墙基本完成,精装修施工完成30%。
05临港联合公司
数字江海首发区
7月,项目多层建筑全面进入外墙施工阶段;高层施工至11层(总15层)。同时项目通过区优质结构验收;指定建筑通过市优质结构验收;市文明工地(示范工地)初评也已通过;并获评区观摩工地。
4、管理创新类项目
01集团总部
临港集团高质量发展实施意见
文件已经党委会审批通过,即将正式发文。
经营风险与廉洁风险防控同防同控
7月,选人用人、投融资、财务管理、数字化转型四个领域指引正式发布。具体的制度建设及实操层面,一是招商服务和房屋租售领域,已实施不动产租售价格体系备案,优化资产管理系统;漕总公司等招商服务指引落地试点单位制定了《招商项目商务条件管理办法》《招商项目中介代理管理办法》等制度。二是工程建设领域,开展了专项整治工作,修订了《工程成本、进度、质量管理办法》《工程管理考核评估细则》等制度,并开展了工程建设管理关键岗位人员轮岗。三是招标采购领域,开展了专项整治工作,修订了《供应商管理办法》《招标代理机构管理办法》等管理制度,制定发布了《招标采购工作十条典型问题清单》《招标采购领域负面清单》,同时供应商关联关系查询小程序上线运行。
集团特色党建的实践与突破
截至7月底,区域党建工作方面已对集团系统“临港产业区党群服务中心”“航空创翼家党群服务中心”“洋山特殊综合保税区党群服务中心”“科创田园党群服务中心”4个园区党群服务中心进行授牌。
集团物业租售标准合同编制项目
截至7月底,已形成房屋租赁合同、房屋买卖合同、房屋租赁意向合同、房屋买卖意向合同共计4份合同初稿。
中国(上海)贸易试验区临港新片区“匠心铸造工程”三年行动计划
7月,启动临港工匠走进临港高校讲好劳模工匠进校园开学第一课活动;线上工匠馆项目持续推进。
构建“新三”指标体系
数据集采系统开发初步完成,目前在进行测试完善;园区指标数字化展示部分在进行方案设计,相关数据完成梳理。
02临港联合公司
企业改革三年规划及GP化改革深化
GP化实施方案(研讨稿)及配套薪酬体系完成,联合公司从7月1日起在所托管各项目公司全面试行GP化运行机制。
03临港教育公司
临港集团知识管理专项行动
截至7月底,《临港集团知识管理办法》(征集意见稿)制订完成,并向相关部门征集修改建议。先后编制《服务贸易专题研究之一:国内外发展概况》《服务贸易专题研究之二:国内实践案例》《边境贸易专题研究之一:霍尔果斯发展概况》《边境贸易专题研究之二:磨憨-磨丁发展概况》《RCEP 专题研究(上):规则整体解读及对服务贸易、数字贸易的影响》《RCEP 专题研究(下):重点产业发展机遇挑战与措施建议》《数字经济与数字贸易专题研究(总论):概念、国内外发展状况、举措及建议》等知识产品。
临港REITs项目组织中期成果汇报会,向REITs专班汇报研究报告初稿与课程材料初稿;招商经理(集成电路产业)5A认证项目教材编写已完成85%,部分章节已开始课程设计和题库制作;《临港知识——20 周年纪念刊》项目已完成案例集萃和理论探析两部分初稿写作,正根据专家建议修改,发展简史和发展经验两部分还在初稿写作阶段。
5、园区建设类项目
01工开发公司
智慧园区服务项目
截至7月31日,已完成数字江海(一期)数字化平台建设项目咨询服务合同签订。
02新片区经济公司
新片区航运通

在2023滴水湖高能级航运服务创新大会上,新片区经济公司正式推出全国首个国际航运综合服务平台——航运通。该平台通过多渠道整合服务资源、数字化创新服务模式,可为航运企业提供通航管理、船舶管理、船员管理、运力备案、航运金融、海事法律等一站式服务窗口。
6、招大引强类项目
01大物贸平台
特保区和物流园区物业去化项目
7月20日,临港大物贸平台与丰豪物流(北京)有限公司签订正式租赁合同,完成洋山特殊综合保税区规划A4001地块内洋山国际中转集拼便利化基地项目一层整层区域共计面积32166.19㎡的物业去化。
02工投公司
招大引强招商项目
截至7月31日,招大引强招商项目,新增企业总计201家,1月-6月累计实现全口径税收1.5亿元。
03浦江平台
“固化强化园区特色产业,推动园区高质量发展”项目

7月25日,智新浩正项目在浦江园区隆重举办开业仪式;凯淳股份项目在浦江园区举办开工仪式。
04集团总部
打造招商攻坚先锋队、争当招商引资“排头兵”
香港大学上海中心项目,推进香港大学张翔校长到访集团园区考察,与集团主要领导深入交流在上海落地事宜,近期将签订战略合作协议。
05工开发公司
智创TOP?A区(605地块)销售项目
截至7月31日,销售项目推进情况:初步意向客户6家,意向购置面积总计约38500平方米;重点在谈客户2家,需求面积总计约50000平方米。截至目前已累计对接销售客户42家。
来源:集团党委组织处
编辑:赵倩誉
